PVN báo tiến độ chuỗi dự án Lô B - Ô Môn 12 tỷ USD: Phó Thủ tướng chỉ đạo nóng
Trong khi Ô Môn IV vượt tiến độ, Ô Môn II lại chậm 3 - 4 năm, Phó Thủ tướng Phạm Gia Túc đã trực tiếp đốc thúc Bộ Công Thương, PVN và EVN.
Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc yêu cầu Bộ Công Thương cùng các bên liên quan khẩn trương tháo gỡ vướng mắc, đẩy nhanh tiến độ chuỗi dự án khí - điện Lô B - Ô Môn, trong bối cảnh kết quả thăm dò mỏ khí được đánh giá tích cực hơn kỳ vọng nhưng một số nhà máy điện thành phần vẫn chậm tiến độ.

Ba khâu của chuỗi dự án đang triển khai ra sao?

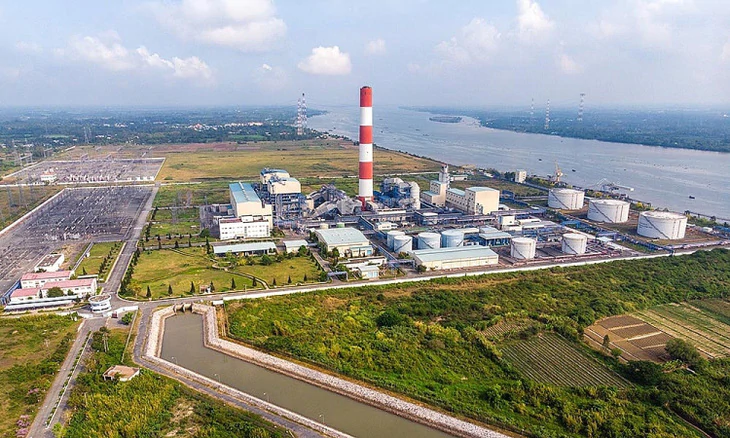

Tại buổi kiểm tra các dự án năng lượng ở TP. Cần Thơ chiều 12/9, Tổng Giám đốc Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam/PVN) Lê Mạnh Cường cho biết Tập đoàn đang tham gia toàn bộ chuỗi dự án Lô B - Ô Môn, từ thượng nguồn, trung nguồn đến hạ nguồn.

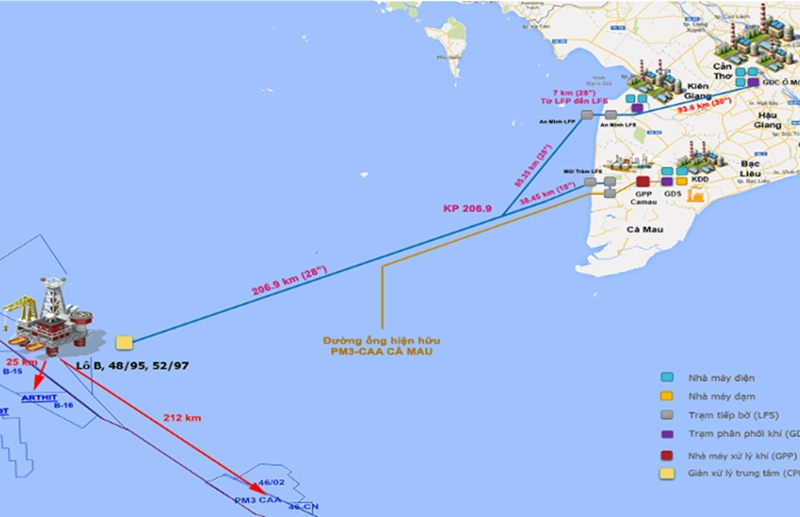

Thượng nguồn, kết quả thăm dò mỏ khí Lô B cho tín hiệu tốt hơn dự kiến ban đầu. Trung nguồn, PVN và các nhà đầu tư đã thống nhất triển khai tuyến đường ống dài 37km để bổ sung khí Lô B cho khu vực Cà Mau, nhằm tận dụng tối đa nguồn tài nguyên khai thác được. Hạ nguồn - nhóm các nhà máy điện tại Trung tâm Điện lực Ô Môn, ghi nhận tiến độ không đồng đều giữa các dự án thành phần:
- Ô Môn IV (công suất 1.155 MW) hiện vượt tiến độ, dự kiến đốt lửa lần đầu vào tháng 5/2028, chạy thử tháng 11/2028 và vận hành thương mại (COD) vào tháng 12/2028.
- Ô Môn III (công suất 1.050 MW) đã ký hợp đồng đặt chỗ sản xuất 2 bộ tua-bin khí và máy phát với Mitsubishi Power (Nhật Bản) từ tháng 4/2026; mục tiêu hoàn tất đàm phán hợp đồng EPC trong tháng 9/2026 và hoàn thành dự án vào năm 2030.
- Ô Môn II đang là điểm nghẽn lớn nhất, chậm khoảng 3-4 năm so với kế hoạch ban đầu.
- Ô Môn I (công suất 660 MW) cũng đang được chuẩn bị để chuyển đổi sang sử dụng khí Lô B.

Vướng mắc chính nằm ở hợp đồng mua bán điện, khí và giải phóng mặt bằng
Những khó khăn hiện nay của chuỗi dự án tập trung ở việc xử lý đồng bộ các thủ tục, hợp đồng mua bán khí, mua bán điện và công tác giải phóng mặt bằng. Vướng mắc cụ thể liên quan đến thỏa thuận giá điện, chi phí cố định và cam kết bao tiêu tại hai dự án Ô Môn II và Ô Môn IV, trong khi việc giải phóng mặt bằng phục vụ tuyến đường ống dẫn khí vẫn còn một số trường hợp chưa xử lý xong.
Phát biểu chỉ đạo tại cuộc làm việc, Phó Thủ tướng Thường trực Phạm Gia Túc nhấn mạnh bảo đảm an ninh năng lượng là yêu cầu quan trọng để thúc đẩy tăng trưởng, đặc biệt đối với vùng Đồng bằng sông Cửu Long. Ông yêu cầu Bộ Công Thương khẩn trương làm việc với chủ đầu tư, PVN và Tập đoàn Điện lực Việt Nam (EVN) để thúc đẩy tiến độ Ô Môn II, đồng thời đẩy nhanh tiến độ khai thác mỏ khí Lô B sau khi kết quả thăm dò cho thấy triển vọng tích cực.

Dự án Long Phú 1 và quy mô tổng thể chuỗi Lô B - Ô Môn
Ngoài chuỗi Lô B - Ô Môn, PVN cũng thông tin dự án Nhà máy Nhiệt điện Long Phú 1 đang chuyển sang giai đoạn triển khai đồng loạt các công việc thiết kế, mua sắm và thi công. Nhiều gói thầu quan trọng đã được ký kết hoặc đang hoàn tất lựa chọn nhà thầu, với khoảng 2.000 người hiện làm việc tại công trường. PVN đánh giá dự án cơ bản bám sát tiến độ nhưng khối lượng công việc còn lại vẫn lớn.
Chuỗi dự án khí, điện Lô B - Ô Môn có tổng mức đầu tư gần 12 tỷ USD, gồm dự án phát triển mỏ khí ngoài khơi, hệ thống đường ống dẫn khí và các nhà máy điện khí tại Trung tâm Điện lực Ô Môn. Đây được xác định là dự án năng lượng quan trọng quốc gia, gắn với mục tiêu bảo đảm an ninh năng lượng theo Nghị quyết số 70-NQ/TW ngày 20/8/2025 của Bộ Chính trị và Quy hoạch điện VIII điều chỉnh. Tiến độ các dự án thành phần được giới đầu tư dầu khí quan tâm sát sao do liên quan trực tiếp đến hoạt động khai thác, vận chuyển khí và khối lượng công việc của nhiều doanh nghiệp trong chuỗi cung ứng.
Hoa Chanh
