Sau Ea Súp, Xuân Thiện làm tiếp 'siêu dự án' điện mặt trời 21.137 tỷ đồng ở Tây Nguyên
Từ cụm Ea Súp 600 MW từng được gọi là lớn nhất Đông Nam Á, tập đoàn này tiếp tục được chấp thuận làm dự án Ia Rvê 1.000 MW trên hơn 1.337 ha đất ở Đắk Lắk.
Theo Quyết định số 3259/QĐ-UBND ngày 9/10/2026 của UBND tỉnh Đắk Lắk, Nhà máy điện mặt trời Ia Rvê gồm 4 nhà máy thành phần, tổng công suất 1.000 MW, tổng vốn đầu tư khoảng 21.137,98 tỷ đồng. Dự án đặt tại hai xã Ia Rvê và Ia Lốp, diện tích sử dụng đất khoảng 1.337,72 ha. Ba nhà máy Ia Rvê 1, 2, 3 có công suất 300 MW mỗi nhà máy, vốn đầu tư lần lượt khoảng 6.362 tỷ, 6.332 tỷ và 6.328 tỷ đồng. Nhà máy Ia Rvê 4 có công suất 100 MW, vốn khoảng 2.115 tỷ đồng.
Ngoài các nhà máy điện mặt trời, dự án có hệ thống pin lưu trữ (BESS) công suất khoảng 100 MW, dung lượng 200 MWh, cùng các trạm biến áp 110 kV, đường dây đấu nối và việc mở rộng Trạm biến áp 500 kV Xuân Thiện - Ea Súp. Điện sản xuất sẽ bán cho Tập đoàn Điện lực Việt Nam.
Vốn góp của nhà đầu tư khoảng 6.410,35 tỷ đồng, chiếm 30,33% tổng vốn. Phần còn lại, khoảng 14.727,63 tỷ đồng, là vốn huy động. Dự án có 5 nhà đầu tư, đều thuộc hệ sinh thái Xuân Thiện: Ea Súp Solar, Năng lượng tái tạo Ea Súp, Tây Nguyên Solar, Ia Rvê Solar và Xuân Thiện Đắk Lắk.

Thời gian xây dựng và đưa công trình vào vận hành là 18 tháng kể từ khi được giao đất, cho thuê đất hoặc chuyển mục đích sử dụng đất. Nhà đầu tư vẫn phải hoàn thiện các thủ tục về đất đai, xây dựng, môi trường, lâm nghiệp và điện lực trước khi triển khai. Nói cách khác, quyết định mới chỉ là chấp thuận chủ trương, chưa phải khởi công.

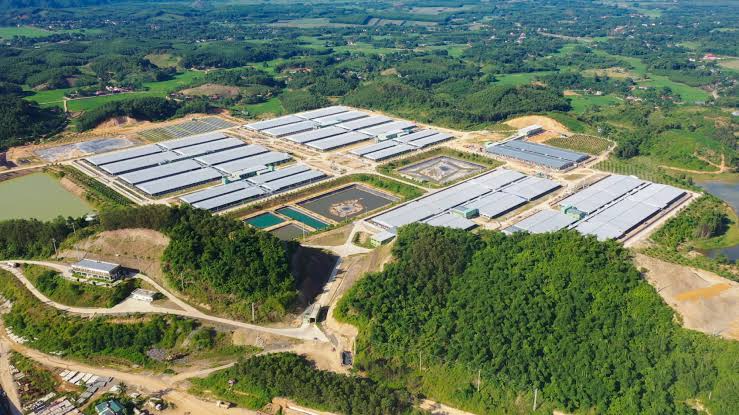

Tại Đắk Lắk, Xuân Thiện đã có cụm điện mặt trời Ea Súp 1-5 với tổng công suất 600 MW, vận hành từ tháng 12/2020. Thời điểm đó, nhà máy 600 MWac/831 MWp này được xây dựng với chi phí ước tính khoảng 20.000 tỷ đồng, hoàn thành sớm 5 tháng so với kế hoạch và được gọi là nhà máy điện mặt trời lớn nhất Đông Nam Á. Nếu Ia Rvê hoàn thành, tổng công suất điện mặt trời của tập đoàn tại tỉnh sẽ đạt khoảng 1.600 MW.
Việc kèm theo BESS phản ánh xu hướng của ngành điện. Theo Bộ Công Thương, quy hoạch điện VIII điều chỉnh đặt mục tiêu đến năm 2030 đạt 10.000-16.300 MW pin lưu trữ, và việc bắt buộc nguồn điện mặt trời tập trung phải lắp pin được xem là giải pháp trong giai đoạn chuyển tiếp. Thực tế còn khoảng cách lớn: theo EVN, tổng công suất BESS dự kiến hoàn thành trong năm 2026 trên cả nước ước đạt khoảng 900 MW. Báo Nhân Dân cũng ghi nhận Việt Nam chưa có khung chính sách đầy đủ cho BESS đấu nối trực tiếp vào lưới, gồm thị trường dịch vụ phụ trợ và cơ chế giá mua bán điện.
Về lợi thế địa phương, Đắk Lắk có bức xạ mặt trời 1.750-2.050 kWh/m2/năm, thuộc nhóm thuận lợi để phát triển điện mặt trời và điện gió quy mô lớn, và được quy hoạch 125 dự án nguồn điện với tổng công suất hơn 14.036 MW.
